项目排期一改就乱?GanttProject 免费画甘特图,看清任务先后顺序

摘要

任务清单能记住要做什么,却不容易看出哪一步拖延会影响交付。GanttProject 是一款免费开源的桌面项目管理软件,支持甘特图、任务依赖、人员分配和进度展示。用一份简单的视频制作计划,就能理解它与普通待办清单的区别。

“脚本、拍摄、剪辑、审核、发布”,写成一张待办清单并不难。

真正开始做,问题才会出现:脚本晚确认一天,拍摄是否需要顺延?剪辑还没完成,封面能不能先做?负责字幕的人同时有另一项工作,原来的交付时间还赶得上吗?

项目排期一改就乱?GanttProject 免费画甘特图,看清任务先后顺序

这些问题只看任务名称,很难判断。GanttProject 可以把任务放到时间线上,并记录它们之间的先后关系,适合用来安排一段持续数天或数周的工作。

它是一款免费开源的桌面项目管理软件,支持 Windows、macOS 和 Linux,日常排期可以离线完成,项目文件保存在本地。访问 GanttProject 官网

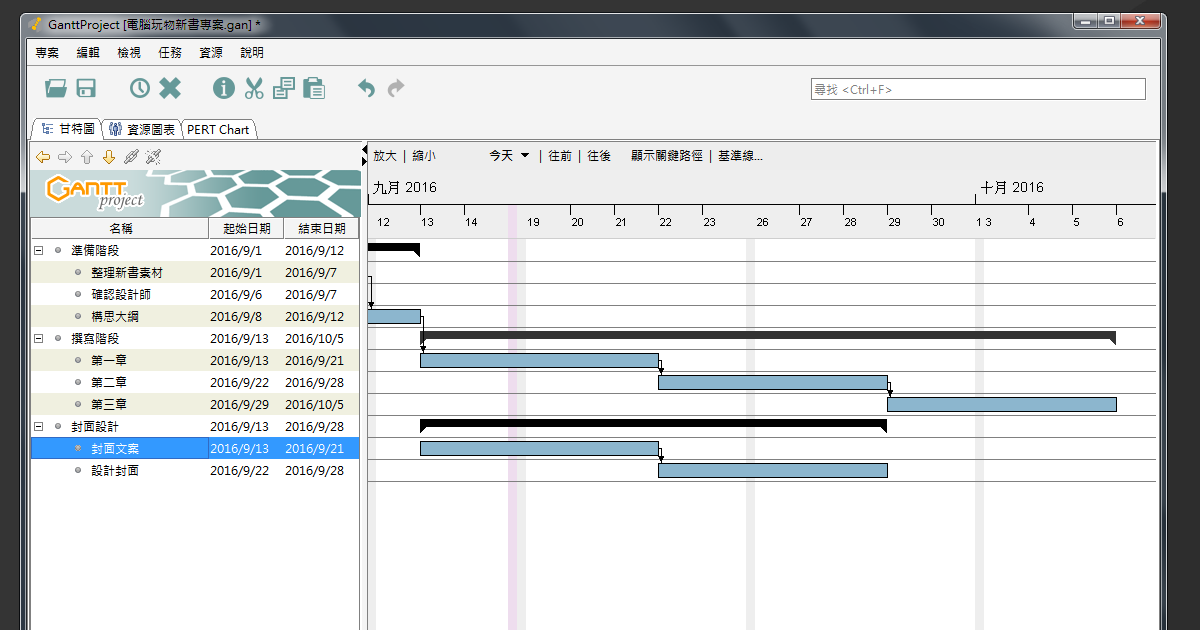

理解甘特图,不需要先学一堆术语。左边是一组任务,右边是日期;每项任务对应一条横条,横条的位置表示什么时候开始,长度表示预计持续多久。

但软件真正有用的地方,是把“这件事必须等那件事完成”记录下来。以后调整计划时,才有依据判断哪些任务也需要跟着变化。

以制作一条产品介绍视频为例,可以先列出下面这份示例计划。表里的时间只是演示用的估算,实际排期要根据工作量调整。

任务 预计用时 开始条件
脚本确认 2 天 需求已明确
拍摄素材 1 天 脚本确认完成
视频剪辑 2 天 拍摄素材齐备
封面制作 1 天 标题和视觉方向已确认
成片审核 1 天 剪辑完成

新建项目后,可以通过任务菜单添加这些项目,在任务表格或任务属性里填写开始日期和持续时间。

接着设置前置任务。例如,打开“拍摄素材”的任务属性,在前置任务设置中选择“脚本确认”;再把“拍摄素材”设为“视频剪辑”的前置任务。常见的 Finish-Start 关系,可以理解为前一项完成后,后一项才能开始。官方任务排程说明

设置好关系后,试着把“脚本确认”的持续时间延长一天,观察后续安排如何变化。这个动作很适合用来检查计划有没有漏连任务,也能帮助理解延期为什么会传到后面的环节。

不过,不要顺手把所有任务串成一条线。

上面例子中的封面制作,如果标题和视觉方向已经确定,就可能与剪辑同时进行。强行把它排到剪辑完成之后,会让计划显得比实际需要更长。只有确实存在先后条件的工作,才需要建立相应依赖。

排期也不只是“每件事需要几天”这么简单。

同一个人同时负责剪辑和封面,即使两项任务在流程上可以并行,实际也未必能按两个人的速度推进。GanttProject 支持给任务分配人员,并提供资源负荷图,方便查看工作安排。官方功能说明

因此,画完任务关系以后,最好再按负责人检查一遍:有没有把同一个人的整天时间,同时安排给两项工作?有没有看起来空着,实际上要等待外部反馈的时间?

审核也值得单独留出来。项目里最容易被省略的,往往是“等确认”和“改一轮”。如果把第一次导出视频的时间直接当成交付时间,计划就会显得过于乐观。

安排日期时,还要检查项目的工作日设置。软件排程会受到周末、假期等设置影响,填写“持续 3 天”之前,应先明确它对应的是怎样的工作日历。

执行过程中,可以更新任务完成比例,但建议同时写清楚“完成”意味着什么。脚本写完初稿和脚本已经确认,是两种不同状态;后面的拍摄能否启动,取决于你在计划里采用哪一种定义。

GanttProject 支持里程碑,可以用来标记“脚本通过”“成片交付”这类关键节点,也支持导出 PDF、HTML 和 PNG,便于向其他人展示计划。查看项目功能列表

需要发给同事时,可以保留可编辑的项目文件,再导出一份用于查看的版本。发送前检查日期范围和文字是否完整,尤其不要让横向时间轴被压得太小,导致对方只能看到一排难以辨认的色块。

下载页面可能同时出现付费支持和免费下载入口。官方说明两种下载提供的是相同软件,付费属于支持开发,并不是解锁桌面版功能。另有可选的 GanttProject Cloud 协作服务,应与本地桌面软件区分开。官方下载与免费说明

如果工作主要是零散的半小时待办,用普通清单会更轻便。GanttProject 更适合那些存在明确交接、持续数天或数周、需要反复调整顺序的项目。

一份有用的排期,不必画得很复杂。能让参与者看出现在卡在哪一步、下一步在等谁、交付日期为什么变化,就已经比只写一个截止日期更方便沟通。
